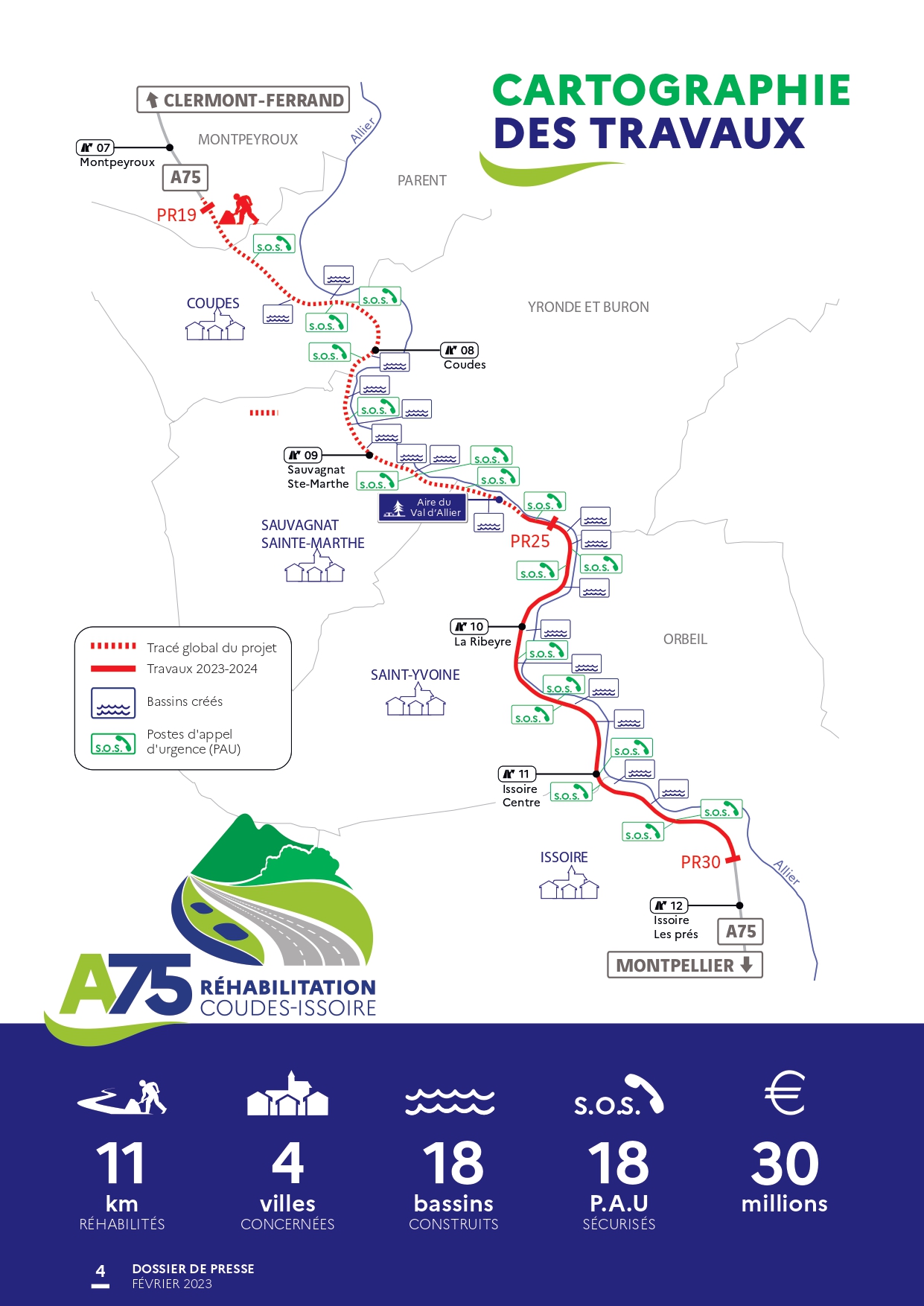

Opération de réhabilitation de l’A75 entre Coudes et Issoire

Dans le cadre de sa politique d’entretien et d’investissement, un important chantier de réfection visant à réhabiliter la section Coudes-Issoire de l’A75 est engagé par la direction interdépartementale des routes (DIR) Massif Central.

Présentation des aménagements

Deux objectifs :

1 - Protection de la ressource en eau avec la mise en place d’un dispositif de gestion des pollutions accidentelles

  • Création de 16 bassins « réduits » pour le traitement de la pollution accidentelle par temps sec ;
  • Création de 2 bassins « classiques » ;
  • Reprise de tout le réseau d’assainissement de l’autoroute sur la section.

2 - Mise aux normes des PAU, création de refuges et élargissement de la BAU à 2,50m

  • Mise aux normes des Postes d’Appel d’Urgence et création de 18 refuges ;
  • Élargissement de la Bande d’Arrêt d’Urgence à 2,50m partout où cela est possible.

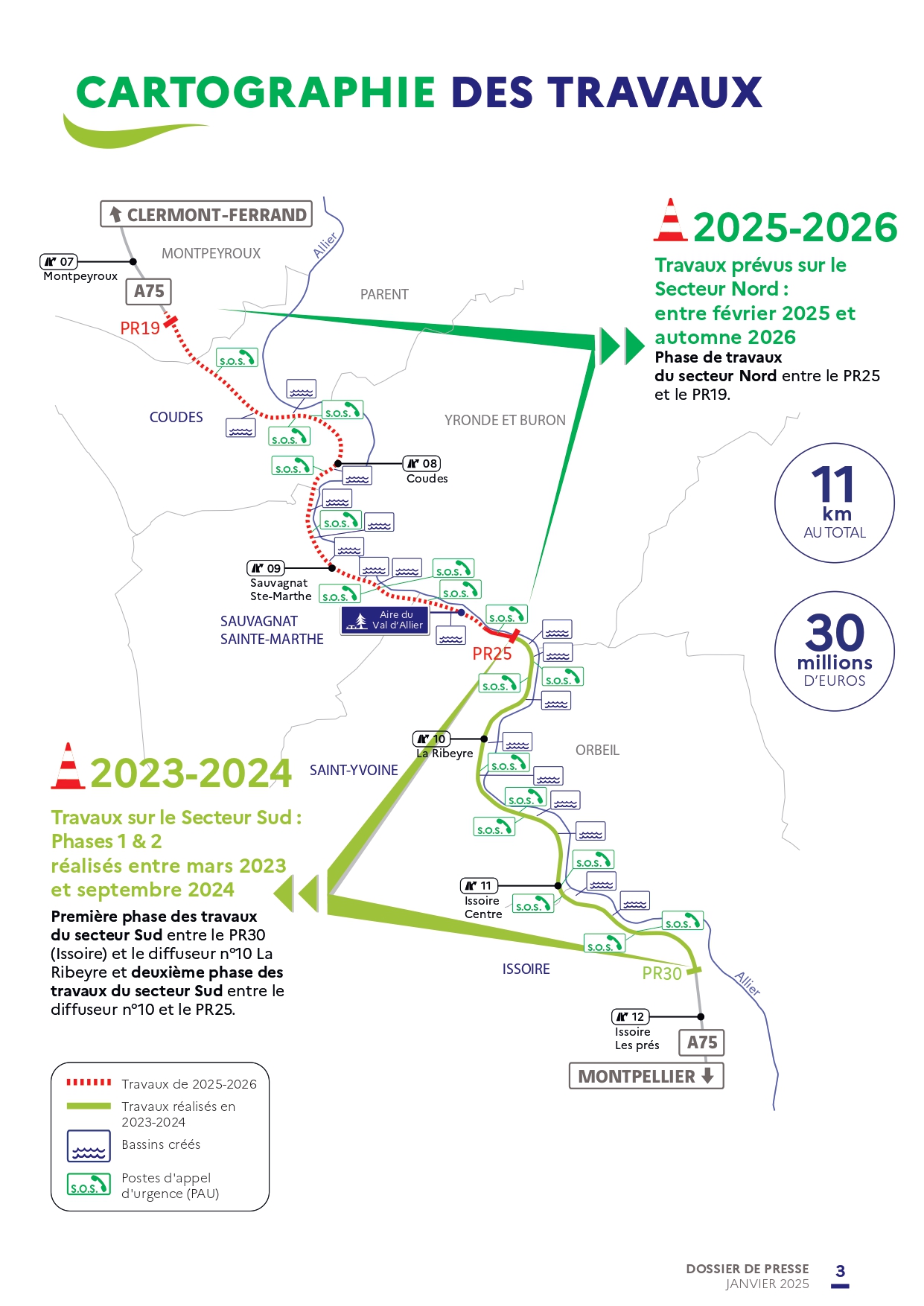

La première tranche des travaux va se dérouler sur le "secteur Sud" de 2023 à 2024.
La seconde tranche, en attente de financements, devrait se dérouler de 2025 à 2026.

Travaux du secteur Sud : du 20 février 2023 à l’automne 2024

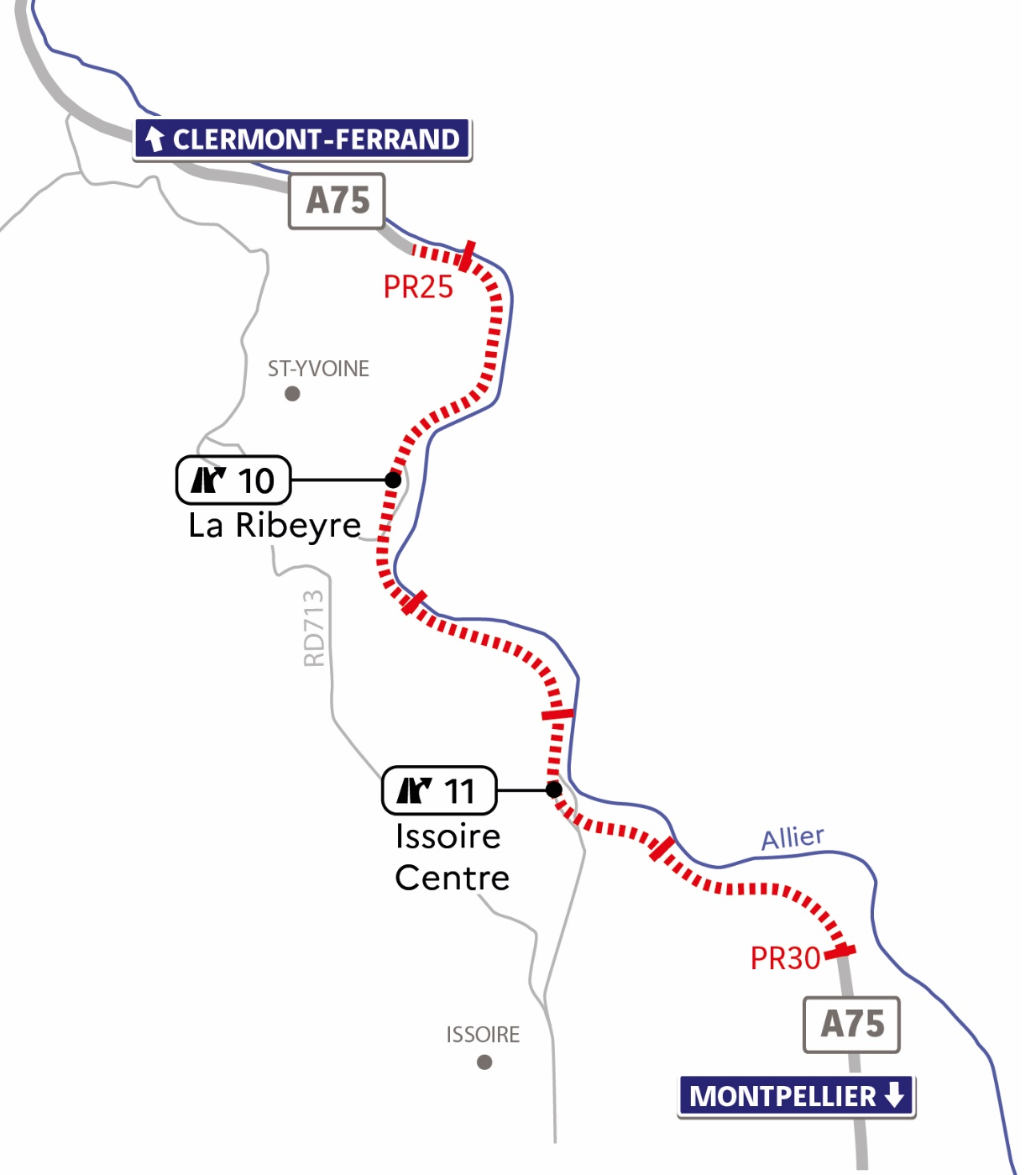

Le premier secteur de travaux concerne les 5,1 km sud du projet entre le PR30 (Issoire) et le PR25 (St-Yvoine). Le coût de cette première phase est de 14 millions d’euros (12,5 M€ État, 1,5 M€ Département du Puy-de-Dôme).

Conditions de circulation durant les travaux

Hors période estivale (vacances scolaires d’été) durant laquelle le chantier est totalement levé, pendant toute la durée des travaux une voie de circulation a minima est maintenue dans chaque sens de circulation. La vitesse de circulation est limitée à 70km/h.

Nous attirons l’attention des usagers sur la vigilance aux abords du chantier et le respect des limitations de vitesse

L’environnement au cœur du projet

L’Allier et ses abords : un milieu riche en biodiversité (site Natura 2000)

Les 18 bassins construits offriront une protection de la ressource en eau en évitant le déversement de pollution accidentelle par temps sec dans la rivière et vers la nappe.

Pendant et après les travaux :

  • Éviter et réduire les impacts du chantier : des périodes et méthodes de travaux adaptées (exemple : débroussaillage, protection des batraciens…),
  • Appui d’un écologue pour participer au suivi en phase chantier avec la maîtrise d’œuvre
  • Mesures compensatoires : restauration de zones humides actuellement dégradées par le développement de plantes invasives sur une secteur de 4,55 hectares
  • Plan de gestion sur 30 ans de ce secteur
